In questa pagina trovi varie informazioni sul campanile di S. Giulio e sui lavori che sono iniziati
PARTE ECONOMICA
PEREVENTIVO DI SPESA L’importo totale dei lavori è di € 852.000di cui € 130.000 già pagati per la prima fase dei lavori prevalentemente di diagnostica. La cifra, dunque, restante per la seconda fase dei lavori ammonta a € 722.000,le cui voci principali (comprensive di IVA al 10%) sono: € 143.000 Ponteggio |
IBAN per le donazioni:IT 36 Q 05034 50123 000 000 014736intestato a Parrocchia S. Giulio |
DETRAIBILITA’/DEDUCIBILITA’(D.P.R. 917/1986, ARTT, 15 e 100 – (Ris. 5 Aprile 2005, n. 42/E) Vista l’autorizzazione della Soprintendenza per i beni culturali, le erogazioni liberali per l’intervento di restauro del campanile sono oneri riconosciuti dal TUIR come detraibili per le persone fisiche (art. 15, comma 1, lettera h) e come deducibili per soggetti con reddito d’impresa (art. 100, comma 2, lettera f). Ai fini della deducibilità/detraibilità, le donazioni dovranno essere fatte esclusivamente con bonifico bancario utilizzando l’IBAN sotto indicato. LA RICEVUTA ai fini della deducibilità/detraibilità deve essere richiesta alla Parrocchia inviando una email con questi dati: Essendo un lavoro autorizzato dalla Soprintendenza è necessaria la ricevuta della Parrocchia per la detrazione/deduzione: non basta la ricevuta bancaria del bonifico |
CONTRIBUTI RACCOLTI € 135.000 (50% già ricevuto) € 255.000 Donazioni € 112.055 ____________
|

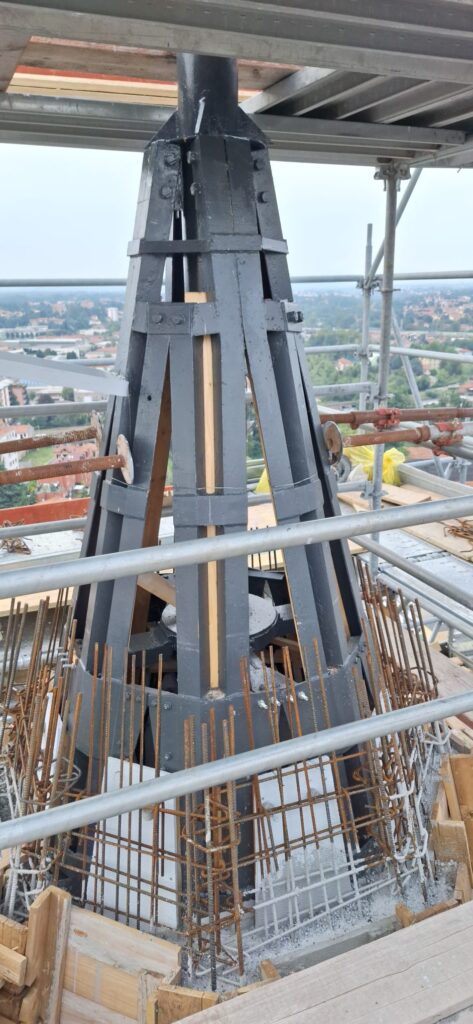

AIUTACI A RICOLLOCARE LA CROCE SUL CAMPANILE
E RIDARE VOCE ALLE 8 CAMPANE
DIARIO DEI LAVORI
11 aprile 2024

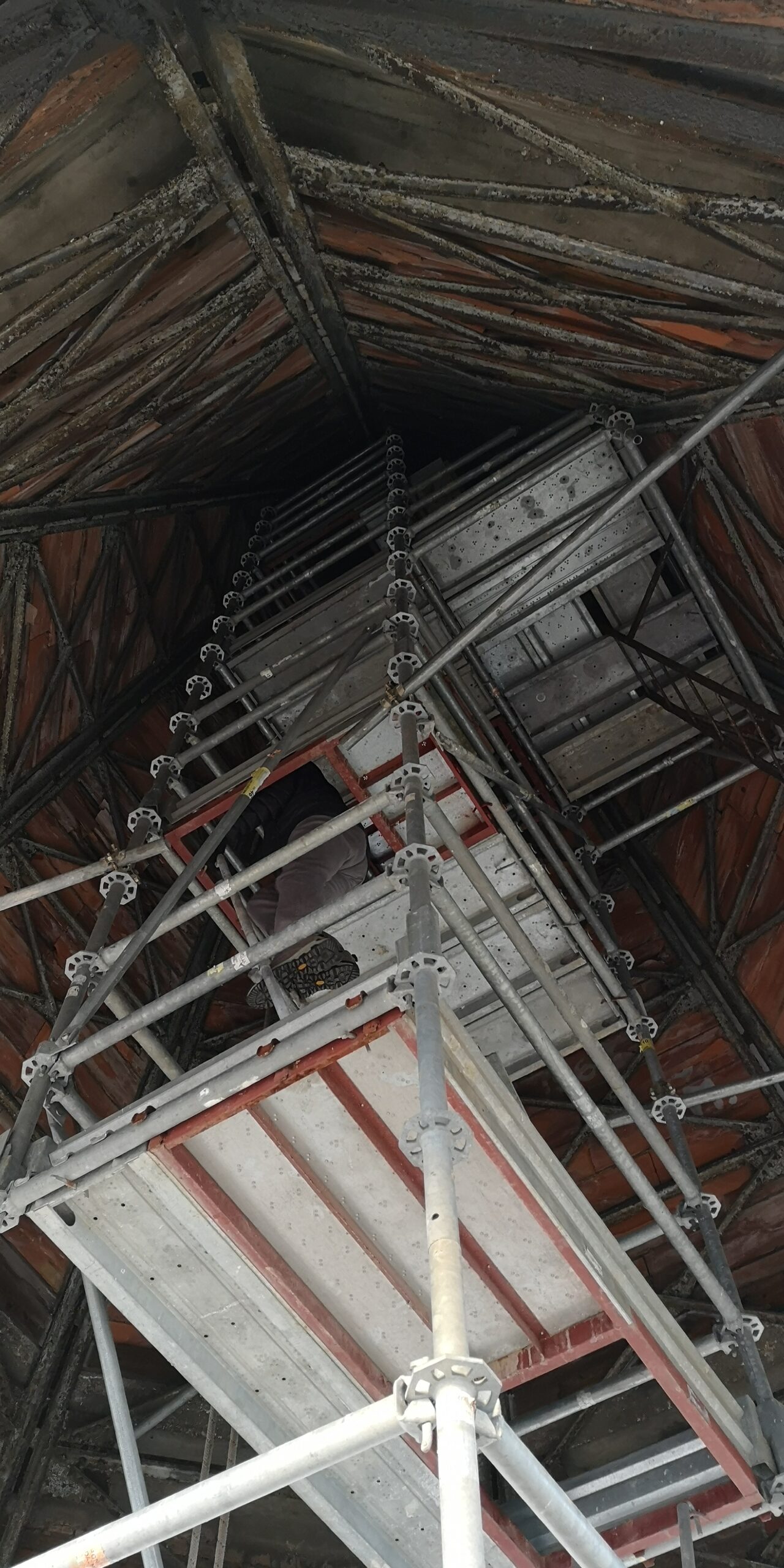

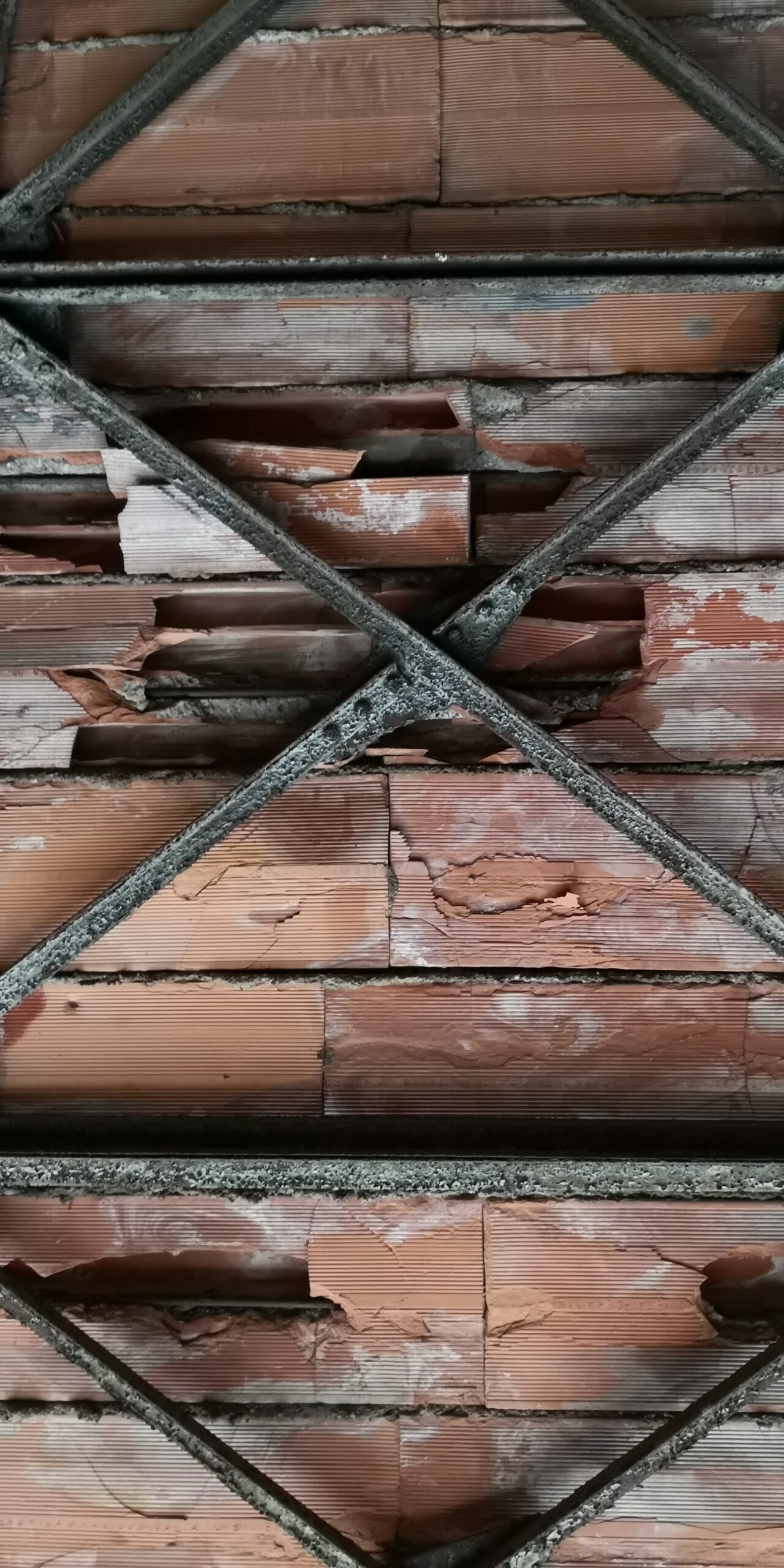

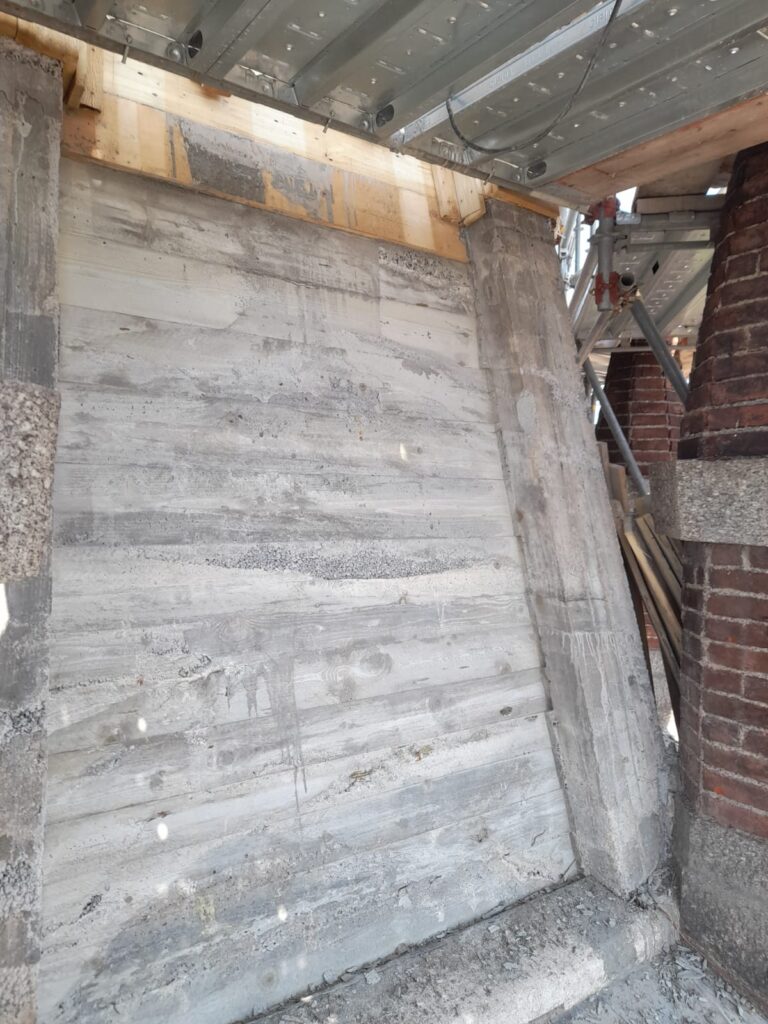

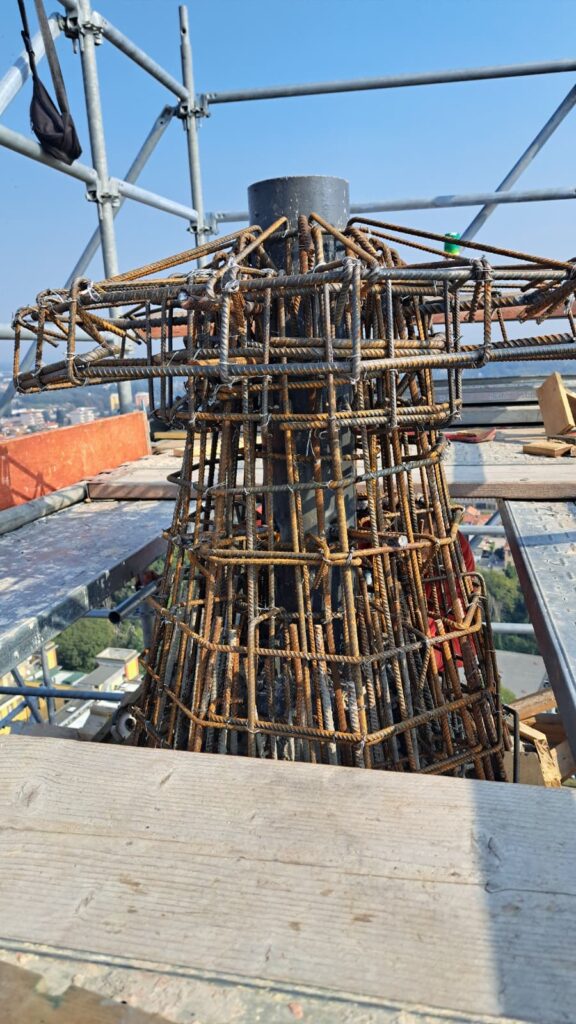

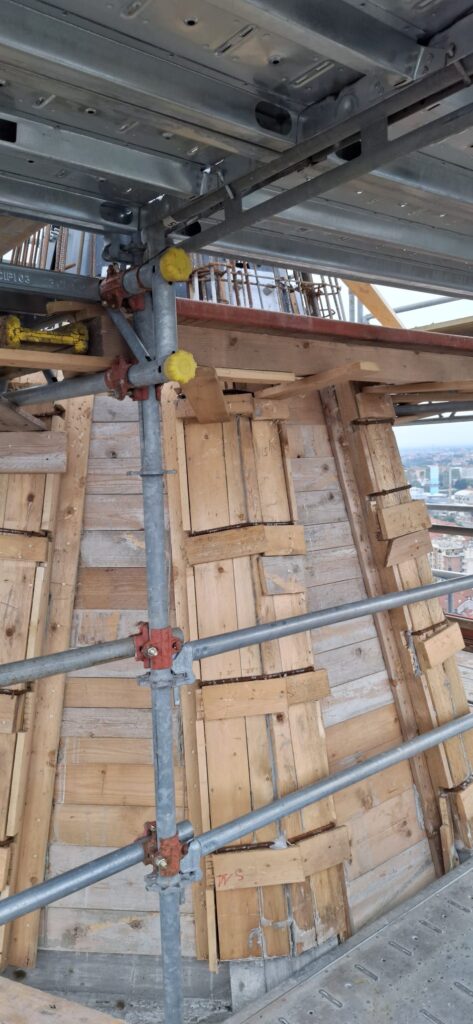

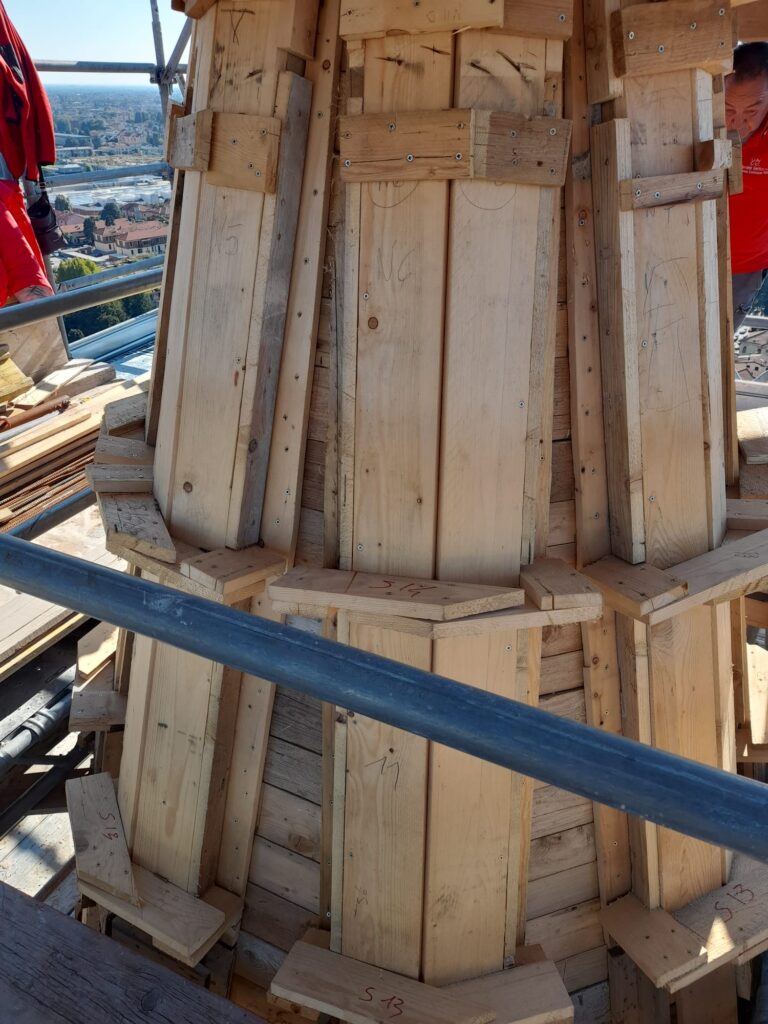

Piano piano, il ponteggio copre il perimento della torre. Tre lati fatti!
08 aprile 2024

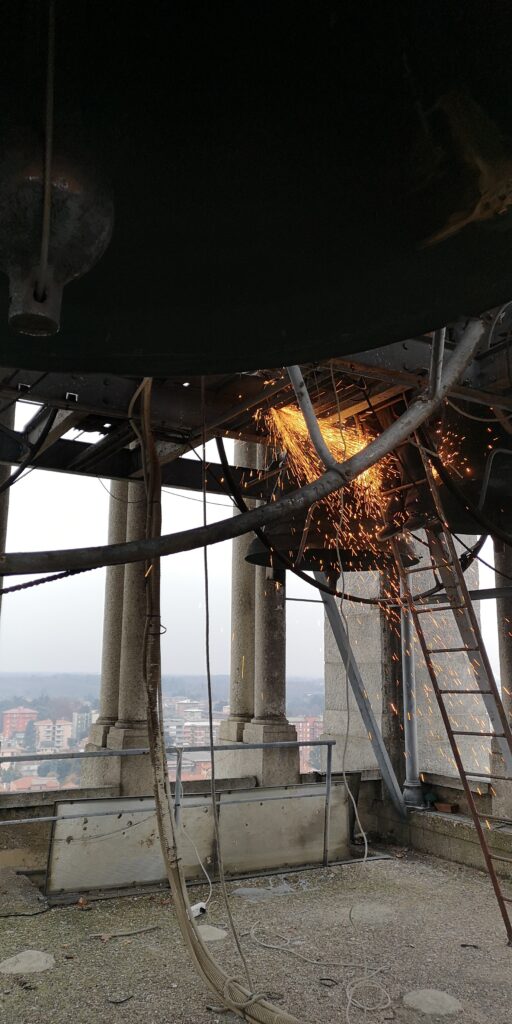

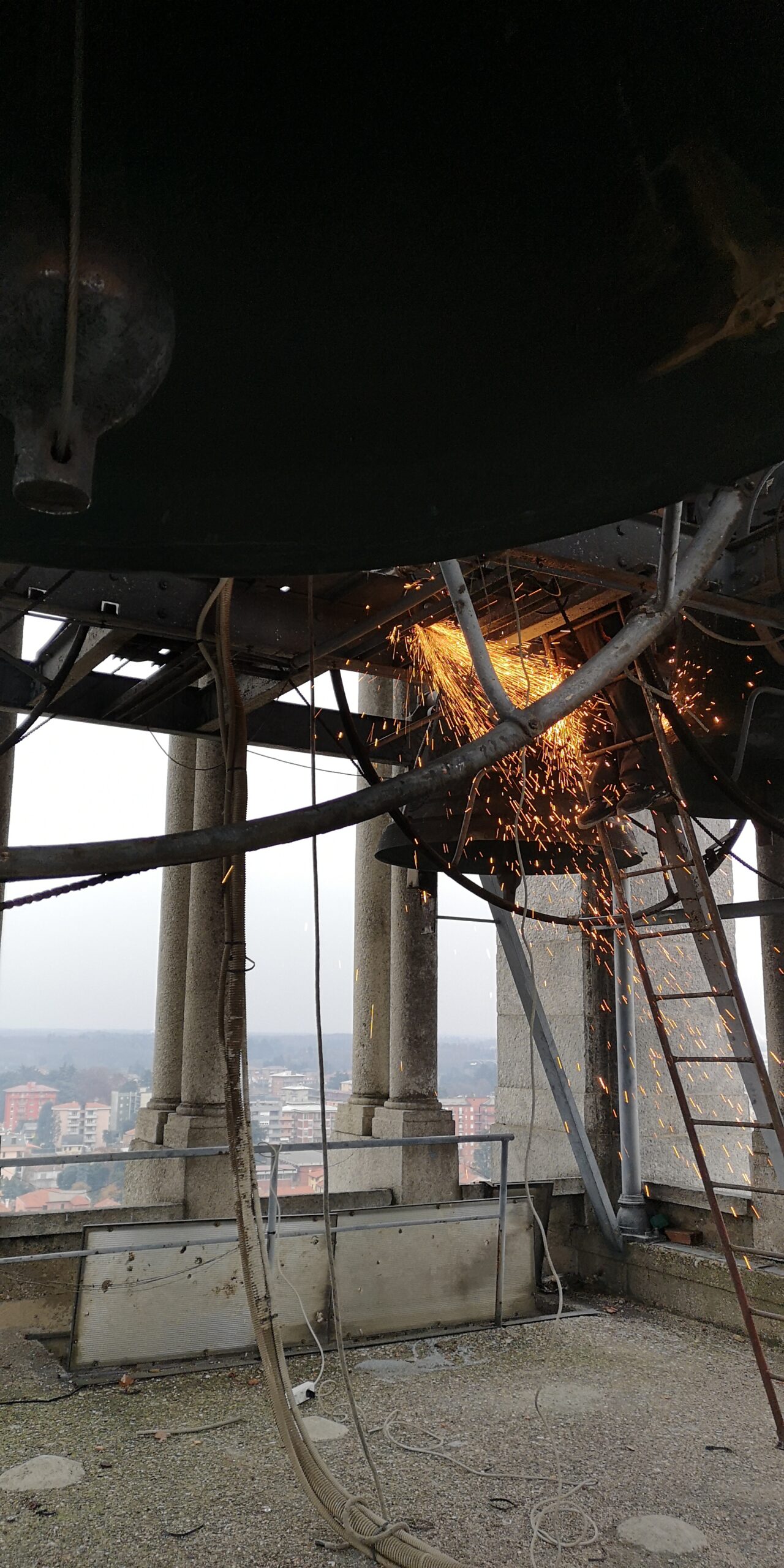

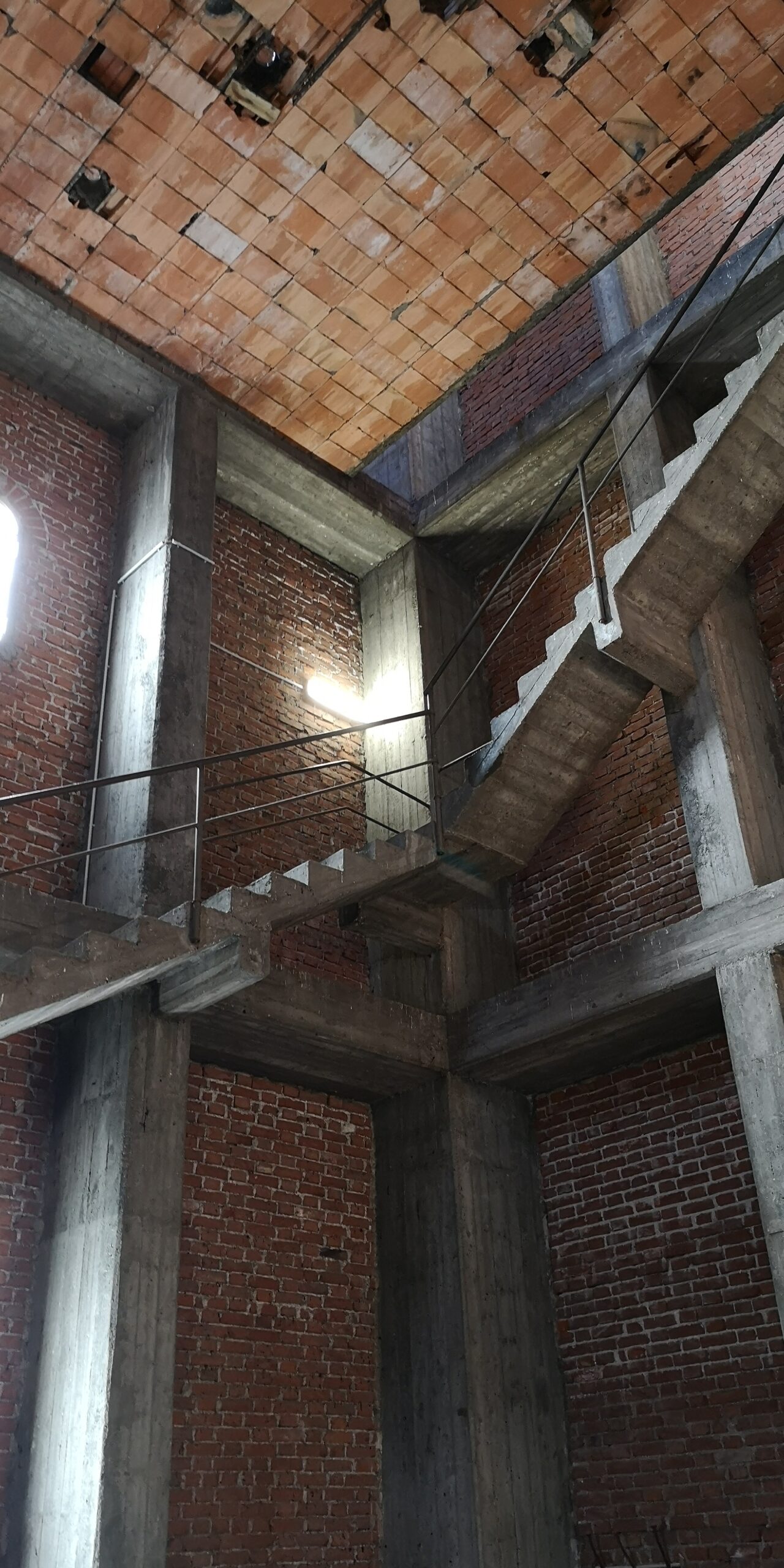

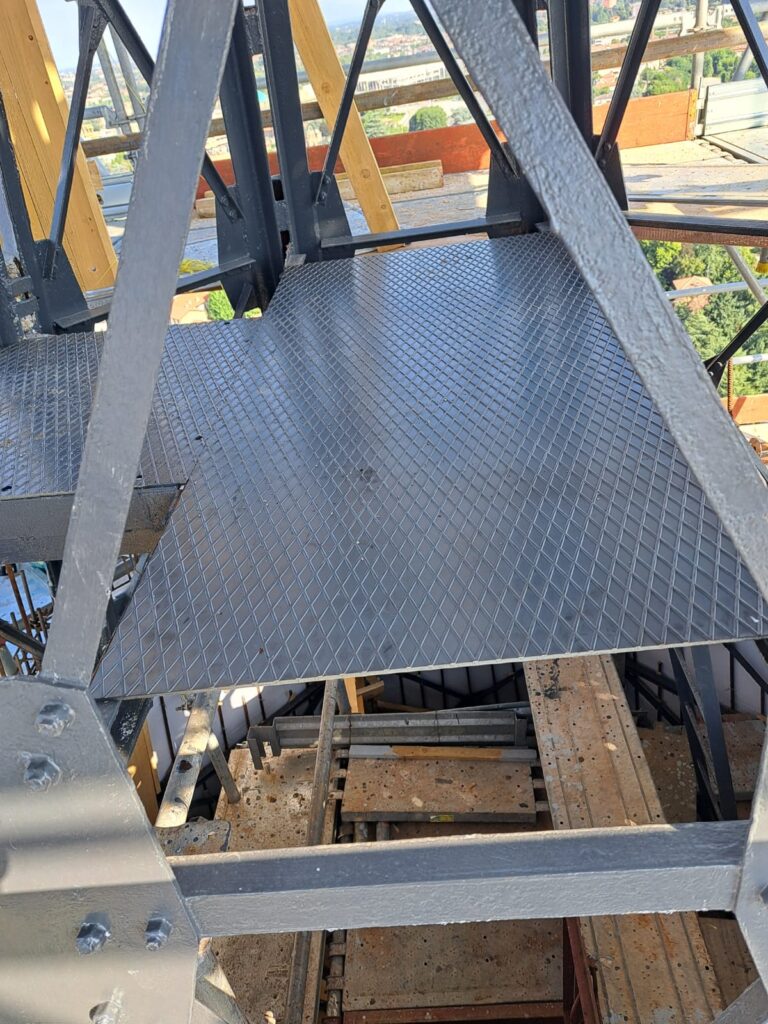

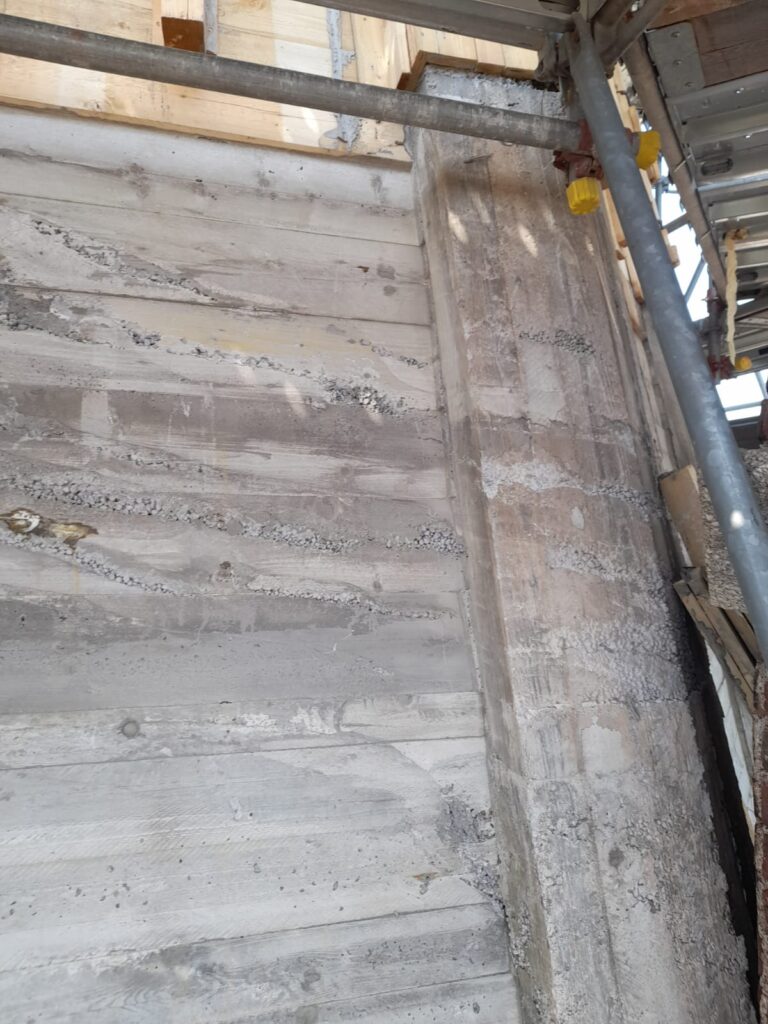

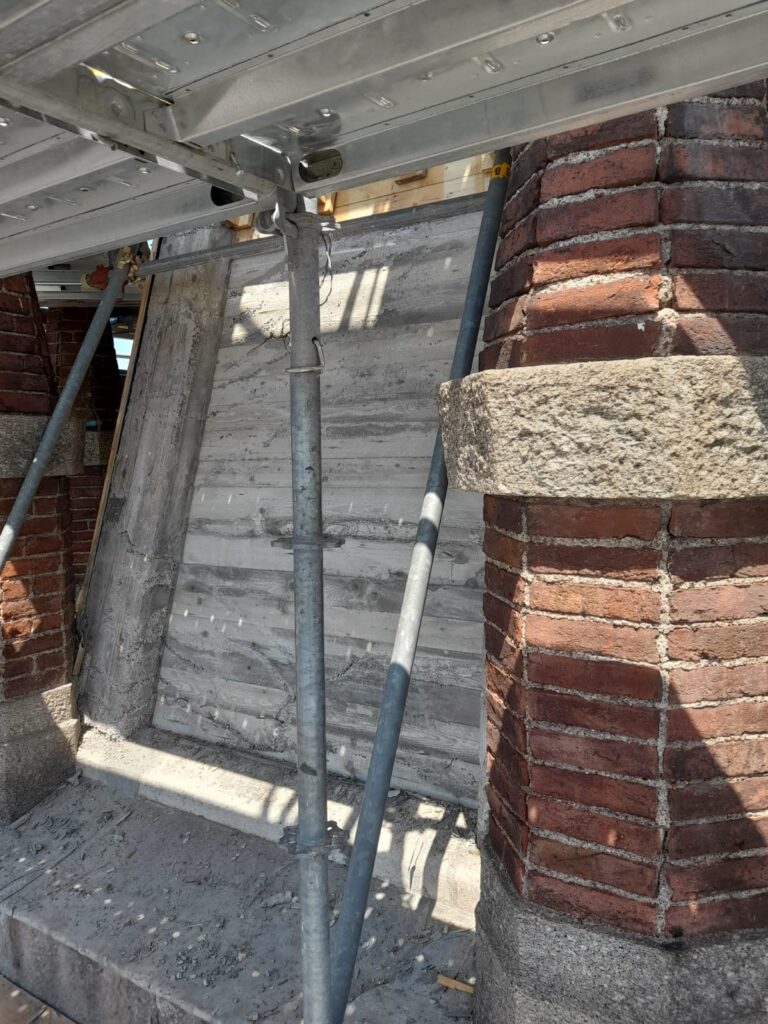

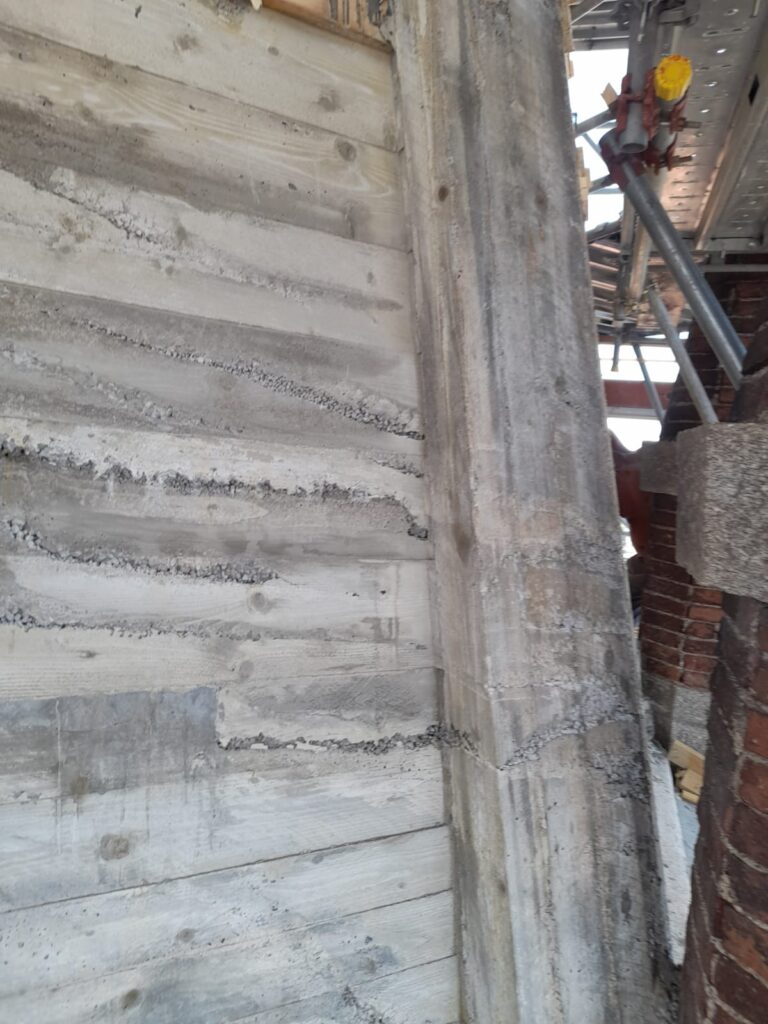

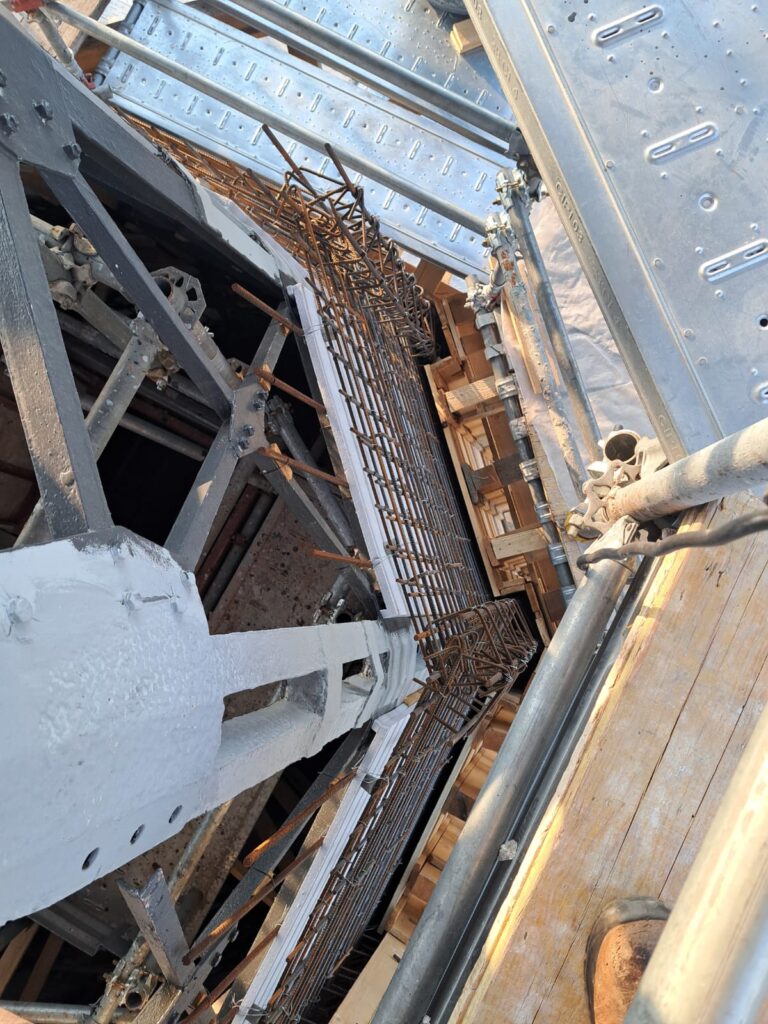

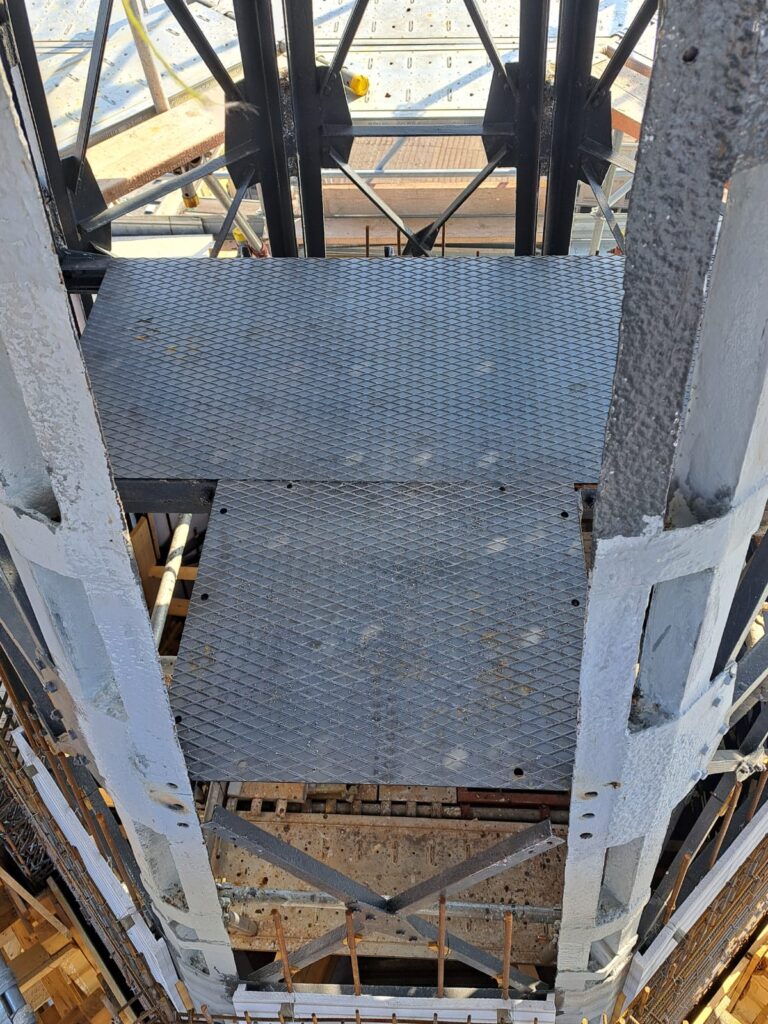

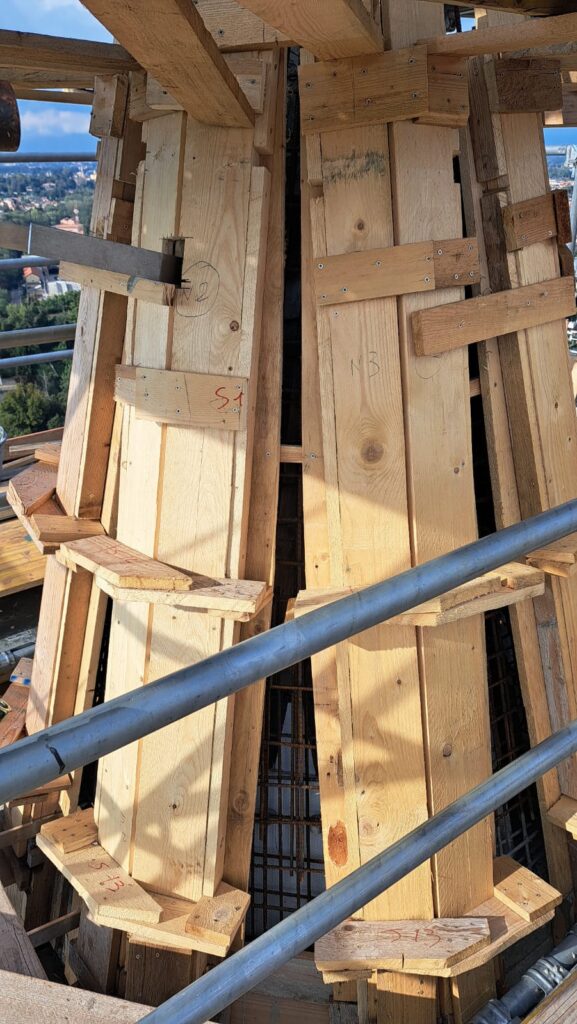

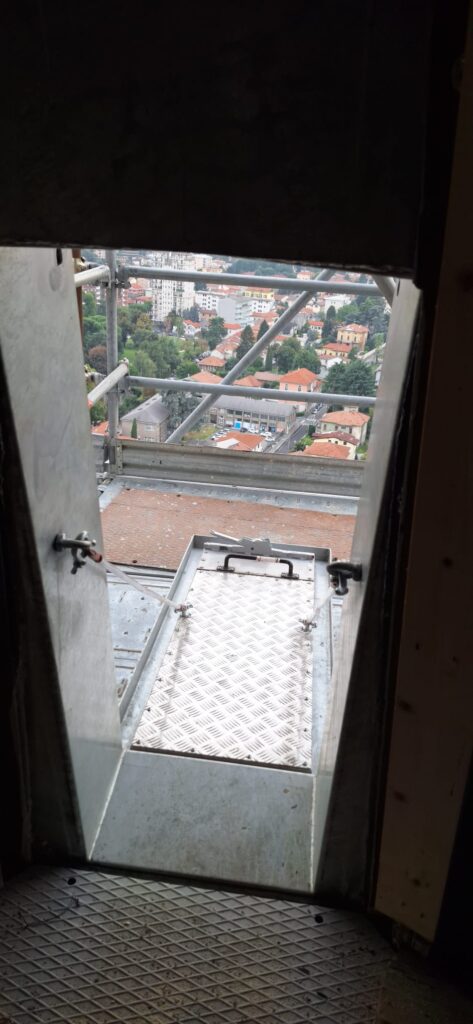

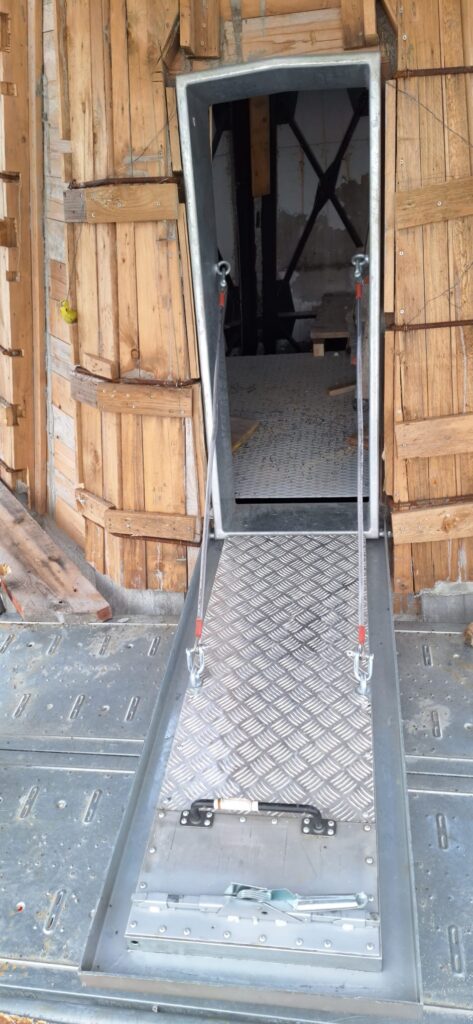

Siamo saliti oggi nella cella campanaria per vedere lo sviluppo del ponteggio che, piano piano, sta circondando il perimetro della torre. Con alcune foto vi mostriamo l’interno della cella campanaria con l’avanzamento dei lavori.
05 aprile 2024
Nella giornata odierna, passate le festività pasquali e fatte le necessarie verifiche resesi necessarie, sono ripresi i lavori per il montaggio del ponteggio dalla quota della celle campanaria verso la sommità a della torre. Ora, come si può vedere dalla foto sotto, il ponteggio si slancia lungo le altre pareti fino ad arrivare al completo perimetro esterno della campanaria.
19 marzo 2024
Nella giornata odierna è stato ultimato il primo piano del ponteggio legato alla struttura del montacarichi e terminata la messa in sicurezza di quanto fino ad ora costruito. Ci saranno ora 2/3 giorni di pausa dovuti ad alcune verifiche resesi necessarie per continuare i lavori in maggior sicurezza.
18 marzo 2024

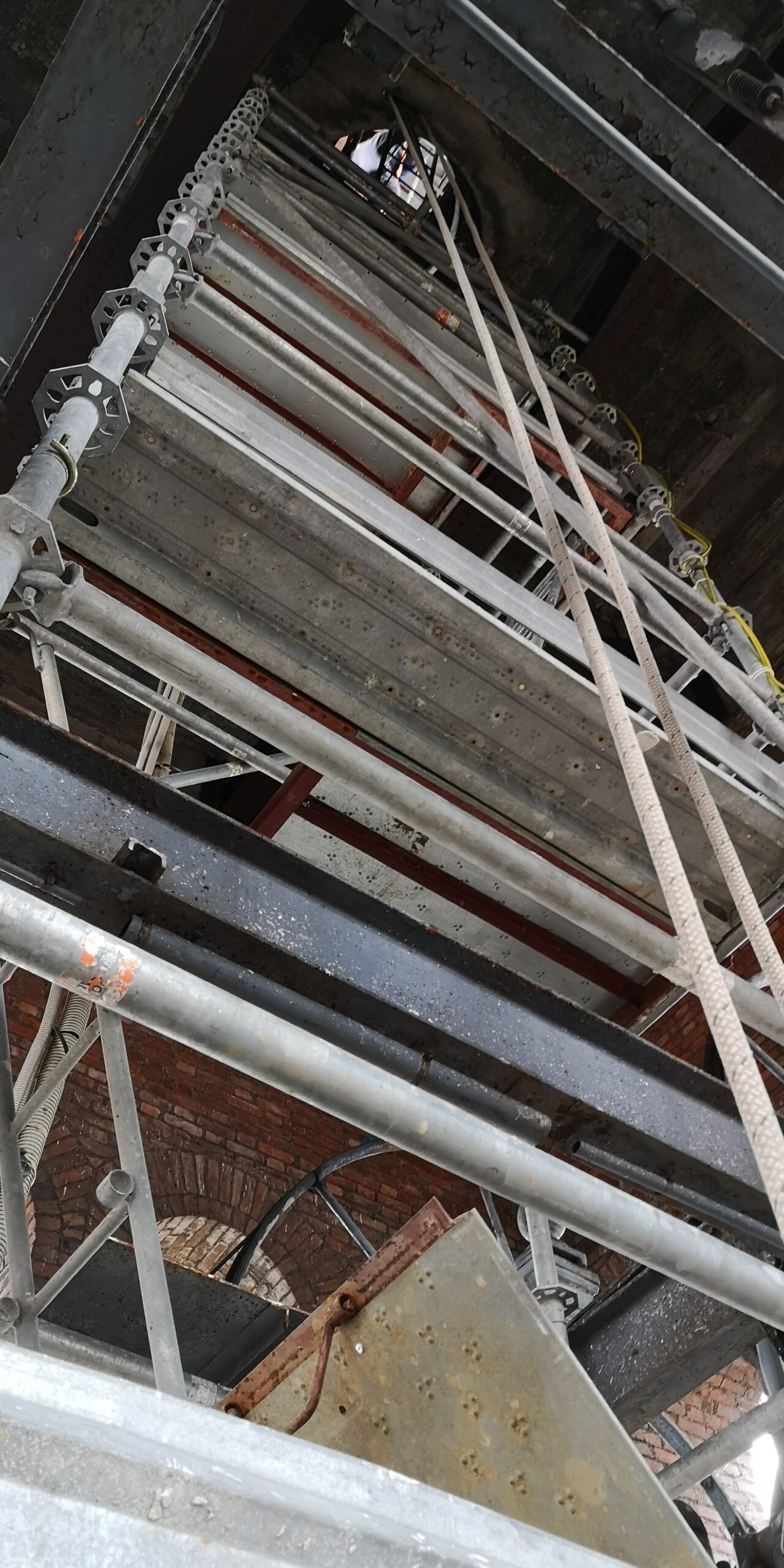

Oggi è stato ultimato il montacarichi. E’ dotato di due sbarchi: uno all’altezza della cella campanaria e uno alla base del secondo ordine di colonne. Il montacarichi ha una portata di 700 Kg e impiega circa 5 minuti per raggiungere il punto più alto della sua corsa (65 metri). Oltre a questo, è stato montato il primo pezzo del ponteggio dal quale nei prossimi giorni si partirà per l’intero montaggio. Saranno portate in quota 8 travi che usciranno tra le colonne della cella campanaria su tutti e quattro il lati del campanile. Su queste travi verrà ancorato il ponteggio.
15 marzo 2024

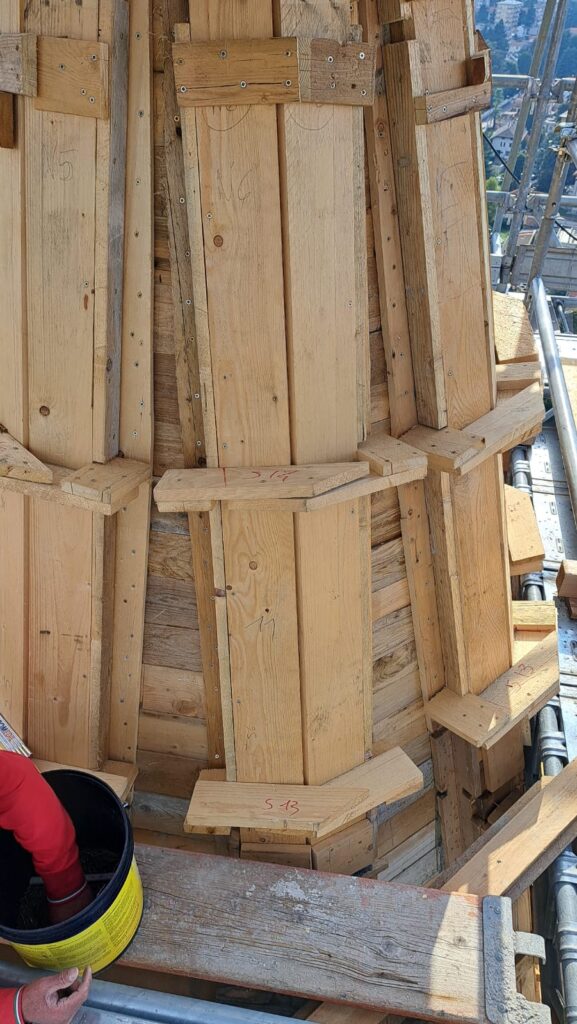

La prima settimana di lavoro si conclude con la realizzazione del ponteggio a servizio del montacarichi che verrà ultimato nella giornata del prossimo lunedì. Il disegno nella galleria fotografica mostra come sarà realizzato il blocco inferiore del ponteggio, quello attorno alla cella campanaria.
14 marzo 2024
Il ponteggio ha raggiunto la cella campanaria. Domani si procederà all’installazione della colonna del montacarichi, attualmente a metà dell’altezza del ponteggio. Sarà così ultimato il primo step. Settimana prossima inizierà il montaggio del primo blocco del ponteggio che avvolgerà, su tutti e quattro il lati del campanile, l’intera cella campanaria.
13 marzo 2024

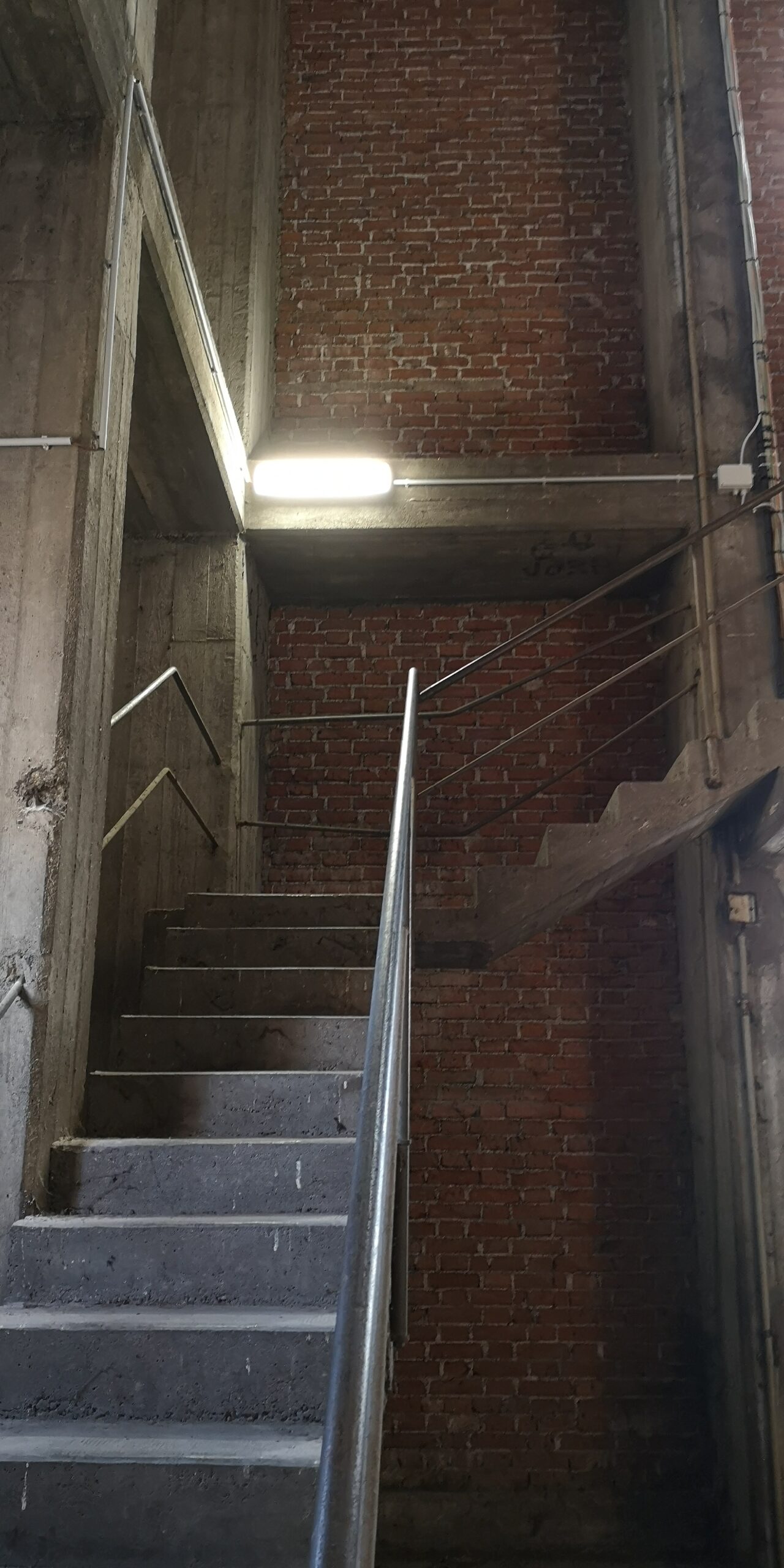

Oggi è stato installato il montacarichi che porterà in cima il materiale per costruire il ponteggio in quota e i vari materiali per la lavorazione sulla cuspide. Il montacarichi avrà due sbarchi in prossimità dei due ordini di colonne. Domani si supererà l’orologio arrivando fino al primo ordine di colonne corrispondente alla cella campanaria.
11 e 12 marzo 2024

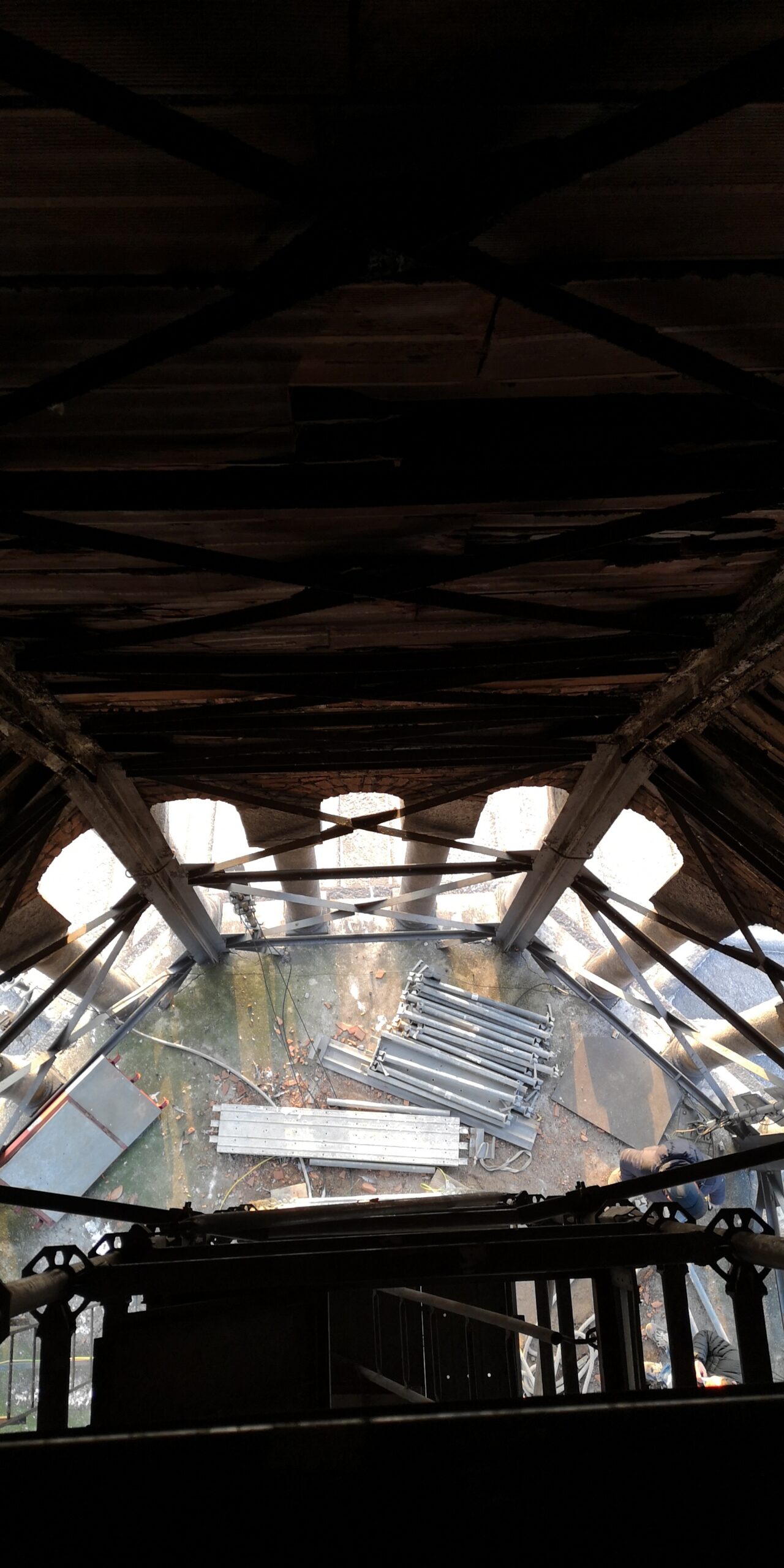

Il giorno 11 marzo 2024 è stato ufficialmente aperto il cantiere per i lavori sulla torre campanaria di S. Giulio. Dopo la lunga fase delle verifiche strutturali sulla torre e i vari progetti, preventivi e autorizzazioni, è ora di iniziare coi lavori veri e propri.

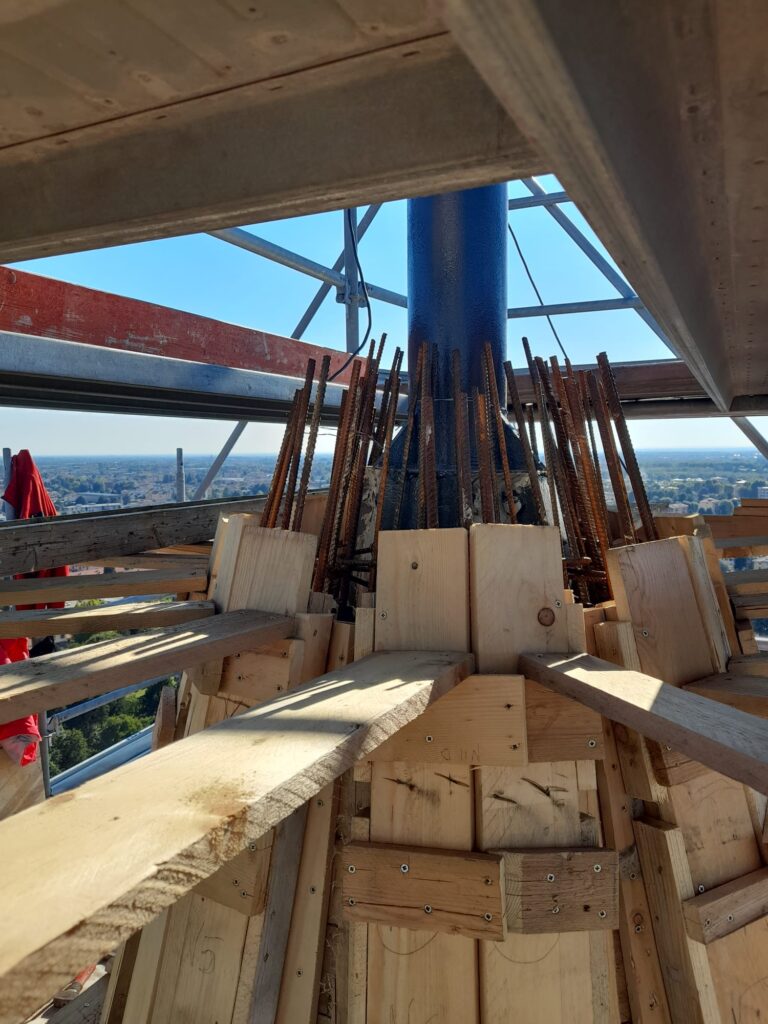

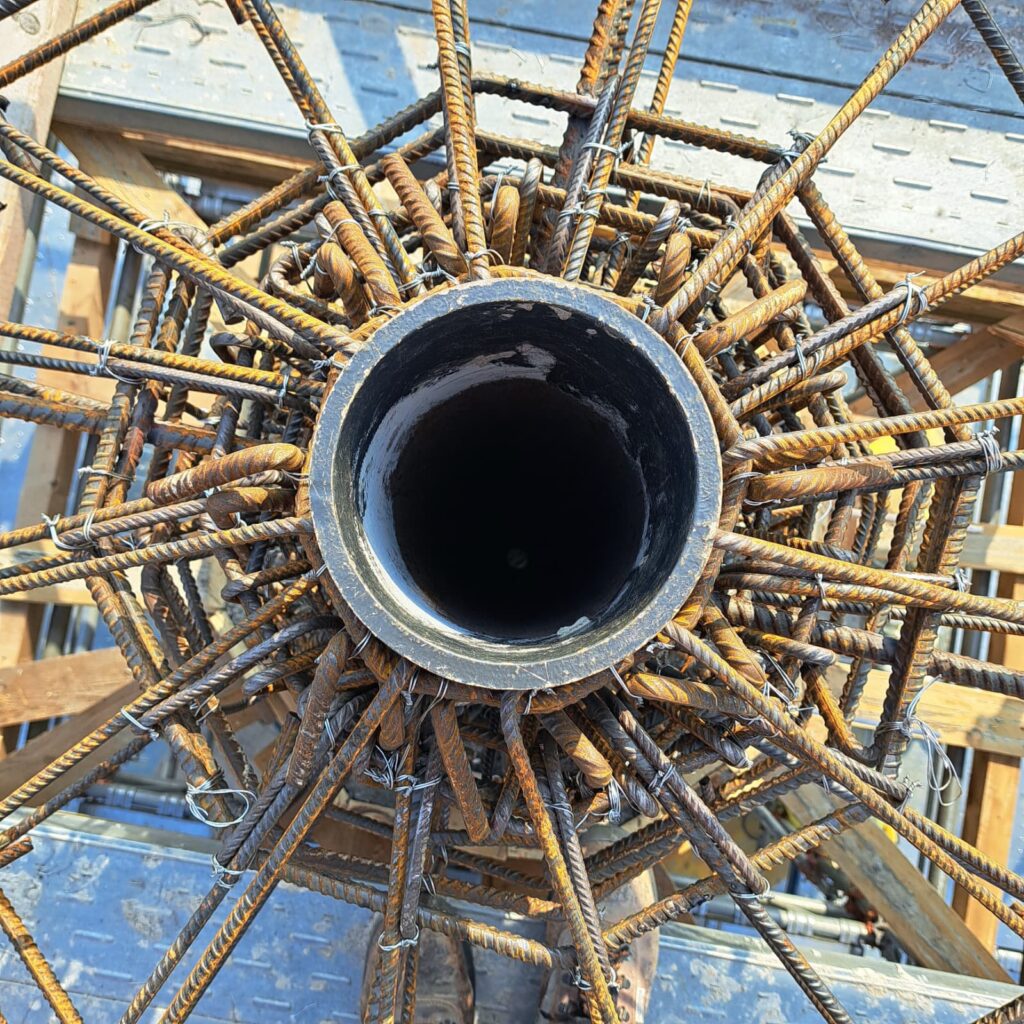

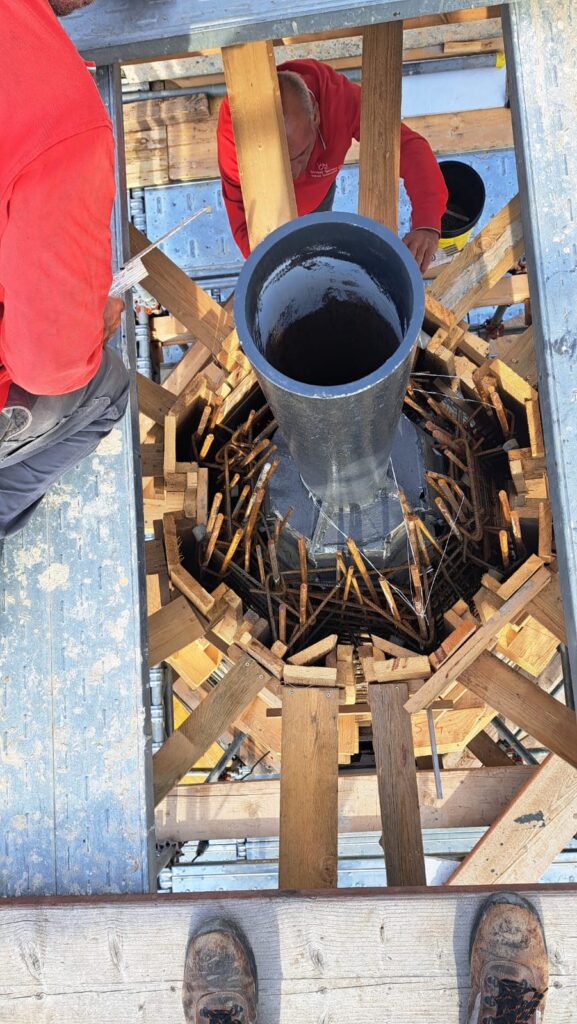

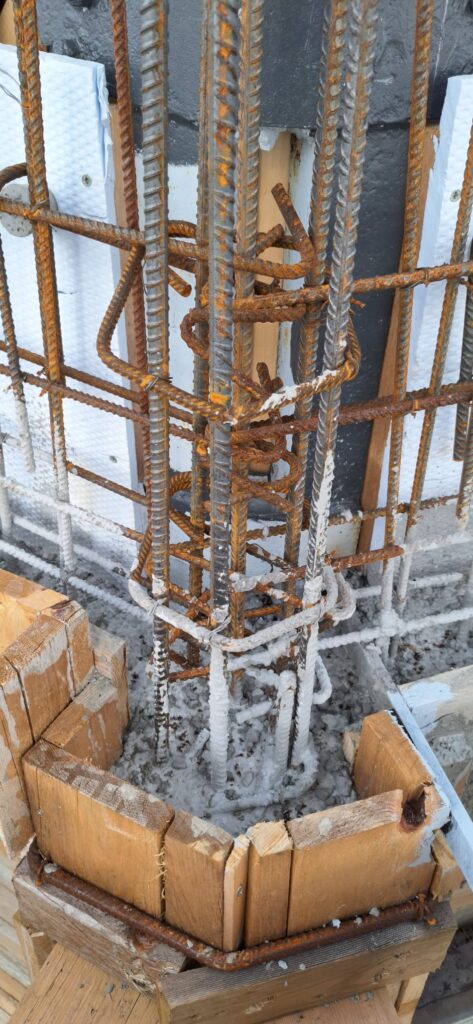

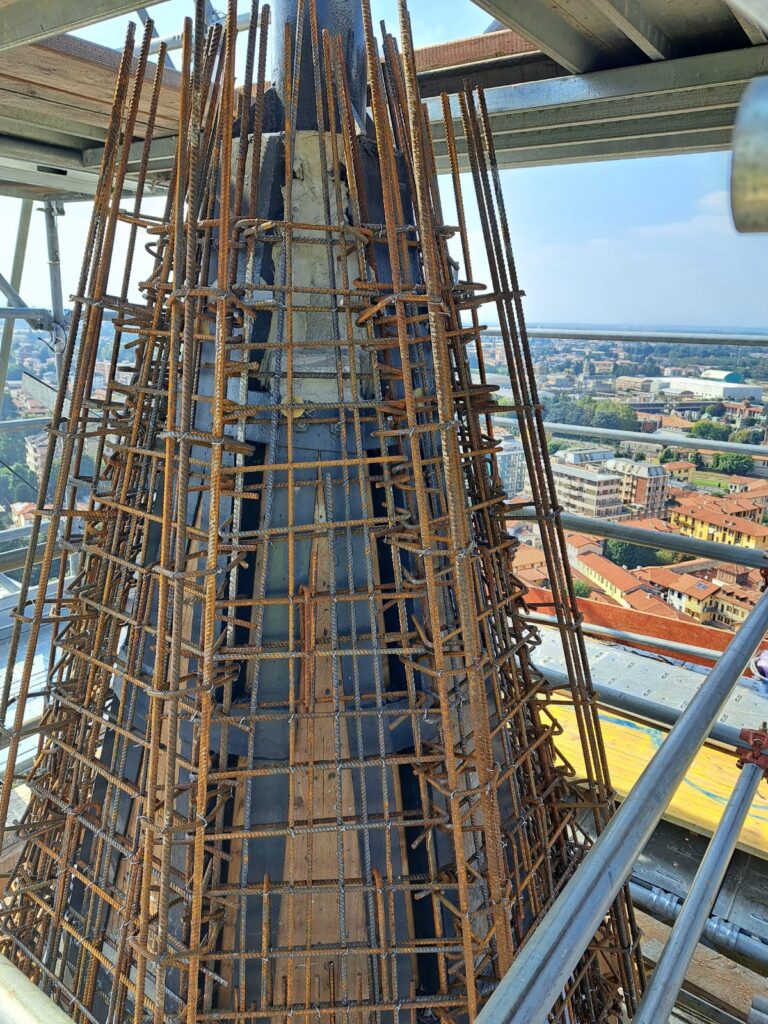

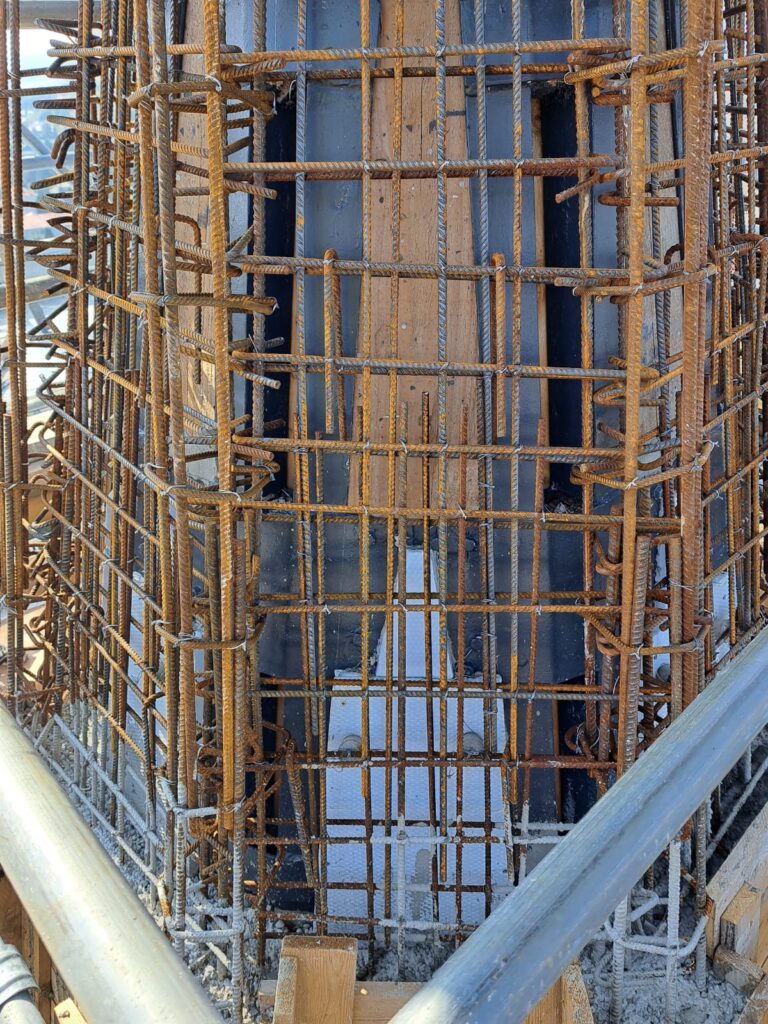

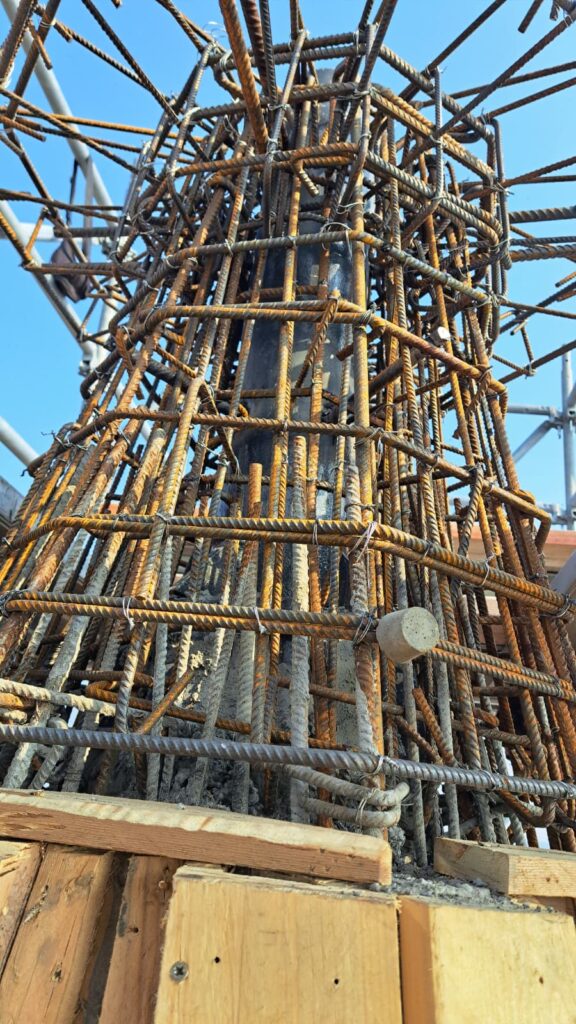

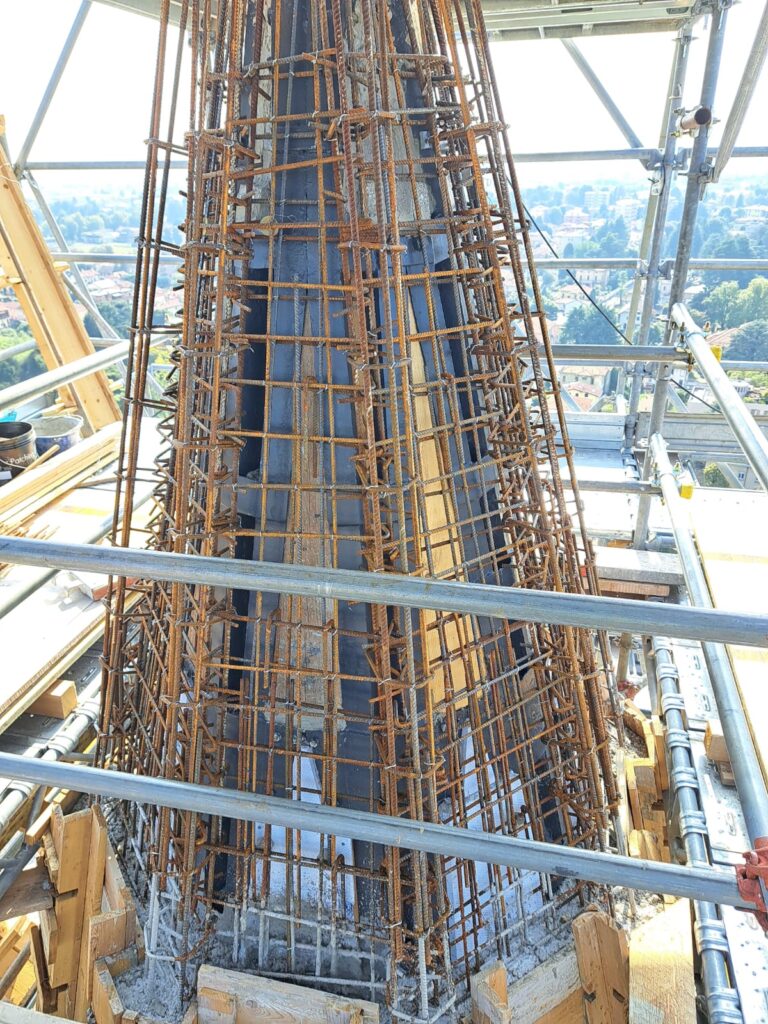

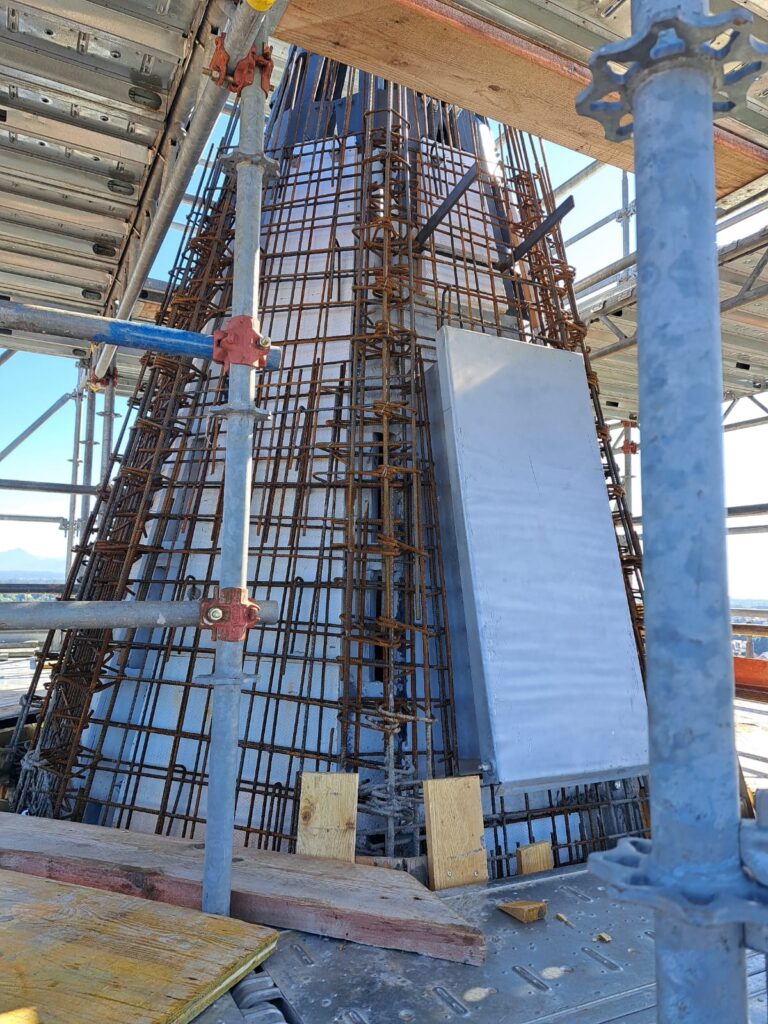

Il primo step comprende il montaggio del ponteggio sostegno al montacarichi che servirà per portare alla quota di 65 metri i materiali vari per il lavoro. Questo primo step ha la durata di 3/4 giorni di lavoro. Nelle foto si può vedere l’allestimento del cantiere e l’altezza del ponteggio al secondo giorno di lavoro.
Con il contiributo di
Il progetto è stato realizzato con Fondazione Cariplo impegnata nel sostegno e nella promozione di progetti di utilità sociale legati al settore dell’ arte e cultura, dell’ ambiente, dei servizi alla persona e della ricerca scientifica. Ogni anno vengono realizzati più di 1000 progetti per un valore di circa 150 milioni di euro a stagione. Fondazione Cariplo ha lanciato 4 programmi intersettoriali che portano in sé i valori fondamentali della filantropia di Cariplo: innovazione, attenzione alle categorie sociali fragili, opportunità per i giovani, welfare per tutti. Questi 4 programmi ad alto impatto sociale sono: Cariplo Factory, AttivAree, Lacittàintorno, Cariplo Social Innovation. Non un semplice mecenate, ma il motore di idee. Ulteriori informazioni sul sito www.fondazionecariplo.it
LIBER CHRONICON

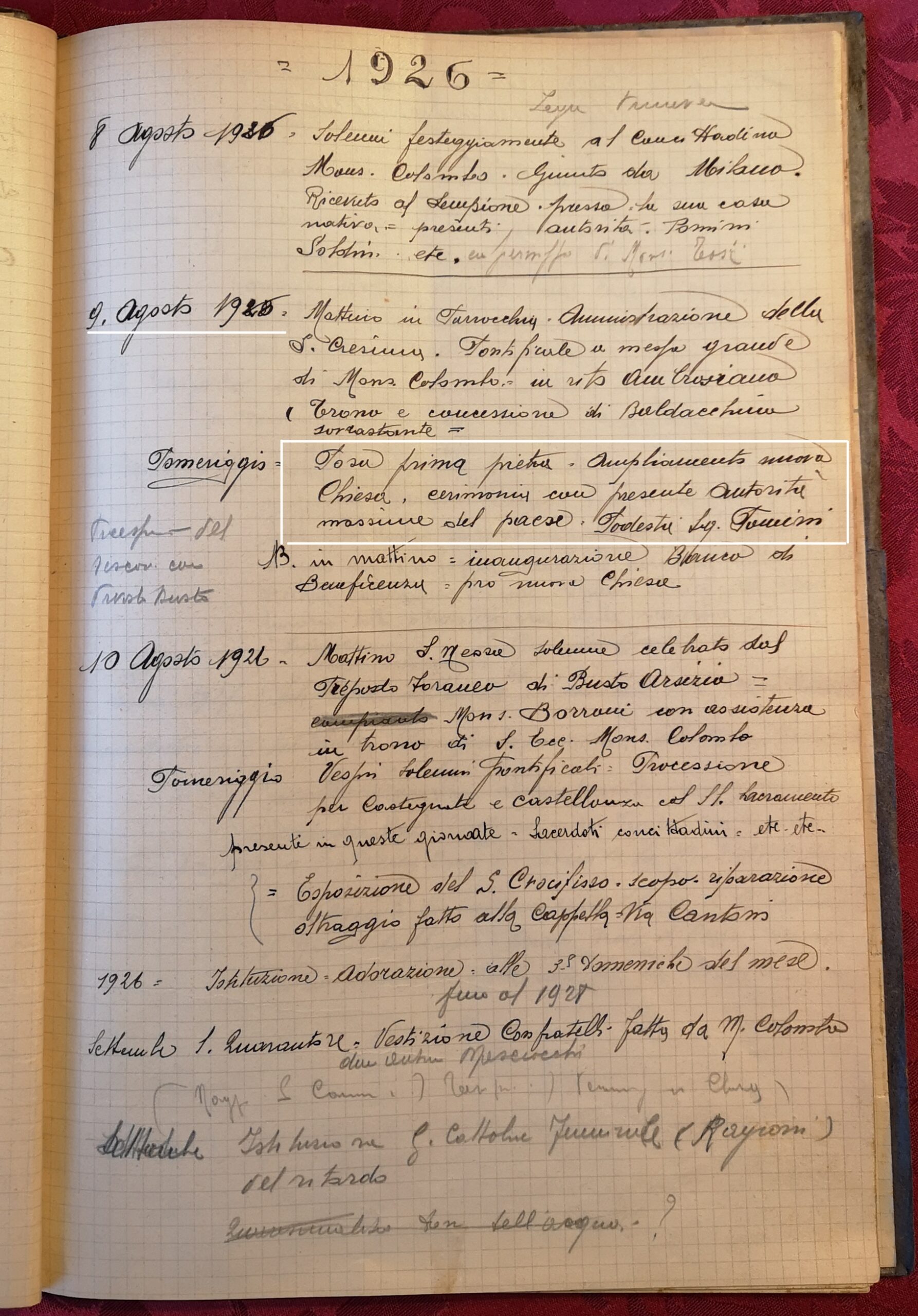

Pagine delle cronache, annotate dai parroci dell’epoca, riguardanti la posa della prima pietra (1926) e la consacrazione della nuova Chiesa (1932); posa prima pietra del campanile (1936) e prima suonata del nuovo concerto di campane (1948).
Cliccare sulle singole pagine per leggere.
DAL CHRONICON DEL 1936

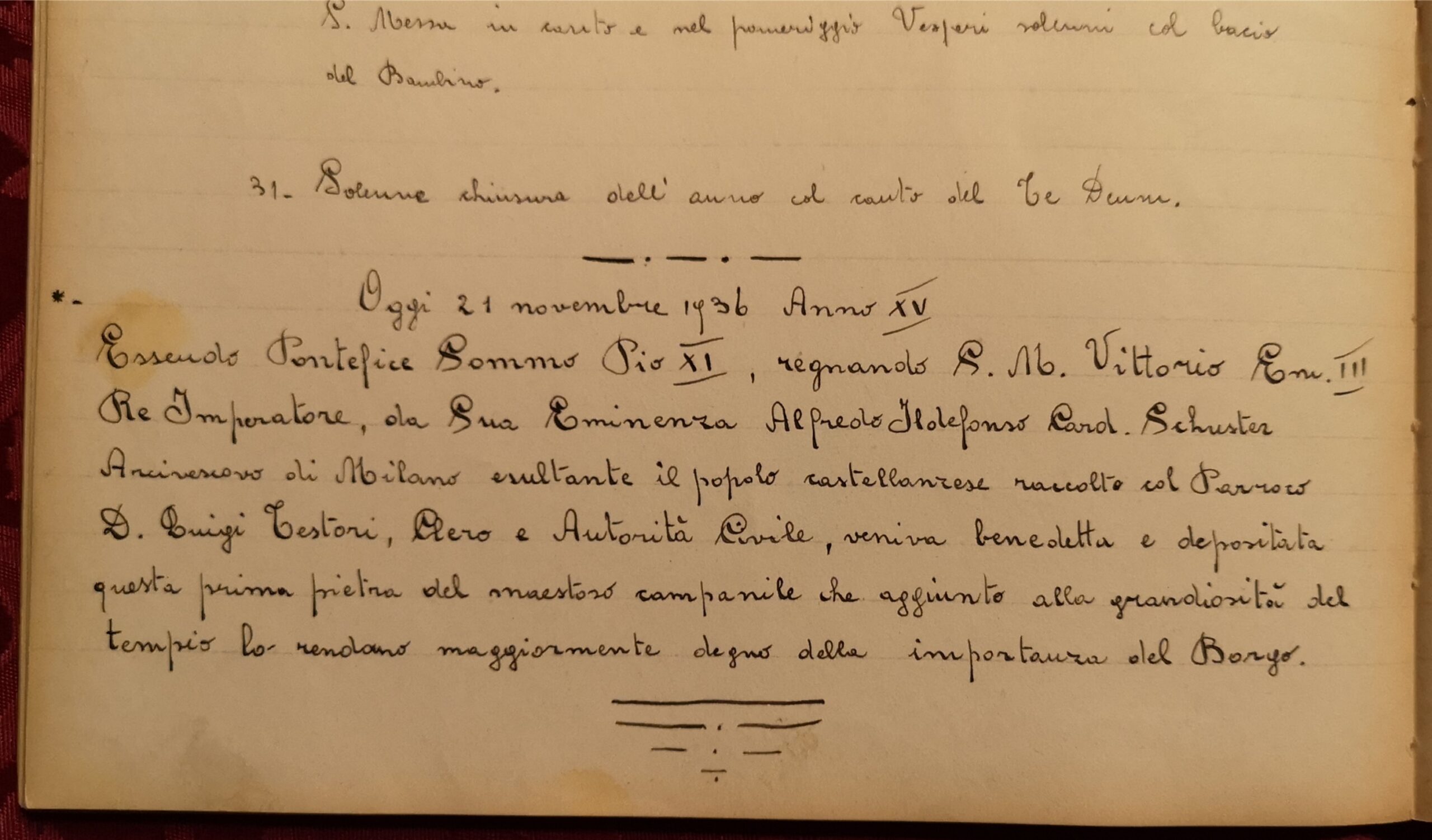

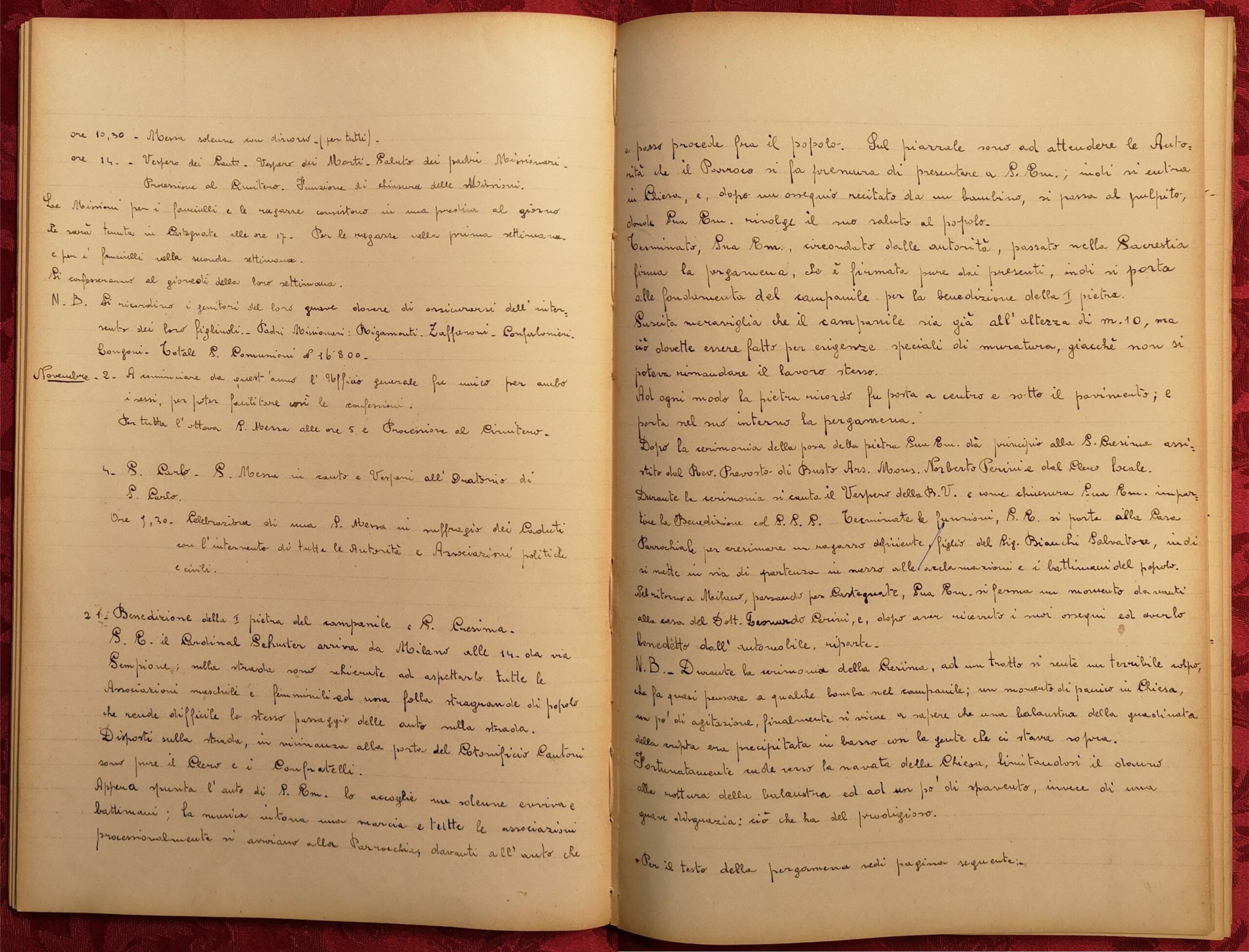

Il testo della pergamena posta nella prima pietra del campanile
